管道工程維修和更新改造,常需(xu)要進行土(tu)石方(fang)開挖(wa)。在土(tu)石方(fang)開挖(wa)作(zuo)業中(zhong),容(rong)易發生塌方(fang)、滑跌(die)、中(zhong)毒等事故。


1. 土方施工前的準備工作


  ①. 做好必要的水文、地質、地下隱蔽工程的資料收(shou)集和(he)調查工作,查明(ming)是否(fou)有給排水、供熱、供煤氣管道以(yi)及電纜、光纜等。


  ②. 若有(you)地下水和管道工程泄水情況,應做好排水設施、機具和材料等的準(zhun)備工作。


  ③. 做好隱(yin)蔽工程交底(di)和(he)安全(quan)技(ji)術交底(di)工作。



 2. 施工注(zhu)意事項(xiang)


  ①. 拋(pao)土距坑邊不得(de)少(shao)于0.8m,高(gao)度(du)不得(de)超過(guo)1.5m.


  ②. 施工(gong)中如發現有(you)不(bu)明管道或不(bu)明物體應立即停(ting)止開挖(wa),與有(you)關(guan)部門聯(lian)系后妥(tuo)善處(chu)理方(fang)可(ke)繼續(xu)施工(gong)。


  ③. 經常檢查溝槽邊坡。發現有裂紋和落土情況時,應(ying)立即采取安(an)全(quan)防護措施或(huo)減小邊坡。


  ④. 在有地(di)下水(shui)的(de)(de)區(qu)域或雨季施(shi)工時,應有排(pai)水(shui)措施(shi),特別是濕陷(xian)性黃土(tu)、膨脹土(tu)等對水(shui)敏(min)感性強的(de)(de)土(tu)壤,更(geng)應及時排(pai)水(shui)。


  ⑤. 當(dang)開挖溝槽較(jiao)深或距建筑物、構筑物較(jiao)近時,應與建筑結構有關單位(wei)(wei)聯系,采取相應的(de)技術措施,必要(yao)時應修(xiu)改溝槽位(wei)(wei)置。


  ⑥. 在地溝中(zhong)作業時,夜(ye)間照明電壓不得高于12V.


  ⑦. 在溝槽中同(tong)時作業(ye)人(ren)員不(bu)得少于(yu)2人(ren)。不(bu)得在溝槽內坐臥休息,冬(dong)季不(bu)得在溝槽內取暖。


  ⑧. 開挖(wa)管(guan)道溝槽或(huo)路塹時,要根(gen)據土質、地下水情況和開挖(wa)深度(du),確定合理的邊坡(po)坡(po)度(du)。


  ⑨. 挖掘土方(fang)應(ying)自上而下進行,嚴(yan)禁采(cai)用挖空底腳、上部塌落的(de)違規操作方(fang)法。


  ⑩. 可能導致土方(fang)坍塌的原因有以(yi)下(xia)幾種,施工時應(ying)注意防范。


    a. 溝槽(cao)兩(liang)側堆積(ji)浮土(tu)太多,超過(guo)土(tu)壤承受(shou)能(neng)力。


    b. 地下水(shui)位較(jiao)高(gao),或雨、雪水(shui)浸人土壤(rang),使土壤(rang)失去穩定性(xing)。


    c. 距房屋或堆積物較近,其(qi)作用力(li)超(chao)過了溝槽或路塹(qian)土壤的承載(zai)極限。


    d. 施工中所確定的邊(bian)坡坡度較小(xiao),與實際(ji)情況不(bu)符。



 3. 土方開挖(wa)和回填的(de)安(an)全(quan)技術要求

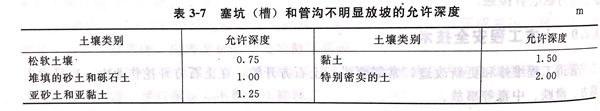

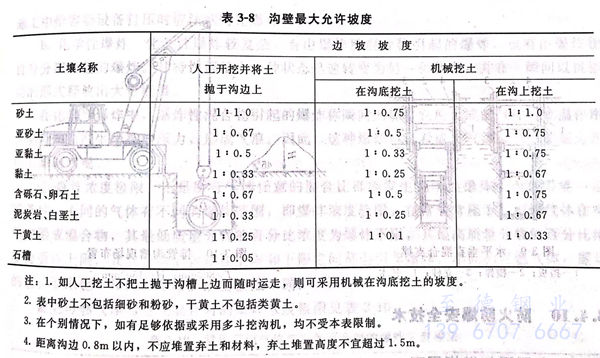

  ①. 當土壤濕(shi)度(du)正常、土質(zhi)良(liang)好且無地下水影響,若(ruo)開(kai)挖深(shen)(shen)度(du)不(bu)超(chao)過表3-7的(de)規(gui)定時,可不(bu)設支撐(cheng),也不(bu)必明顯放(fang)坡,若(ruo)開(kai)挖深(shen)(shen)度(du)超(chao)過表3-7的(de)規(gui)定,可根據土質(zhi)和施(shi)工的(de)具體(ti)情況參照表3-8的(de)規(gui)定放(fang)坡。

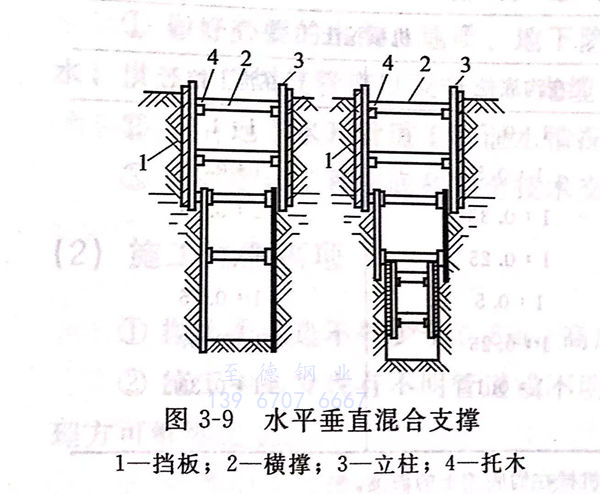

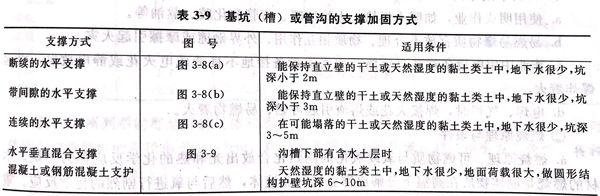

  ②. 場地條件限制挖方不允(yun)許(xu)放(fang)坡(po)時,則應采用支撐(cheng)加(jia)固(gu)。支撐(cheng)好一(yi)層(ceng)下挖一(yi)層(ceng)。支撐(cheng)的(de)加(jia)固(gu)方法(fa)可參照表3-9及(ji)圖(tu)(tu)3-8、圖(tu)(tu)3-9。

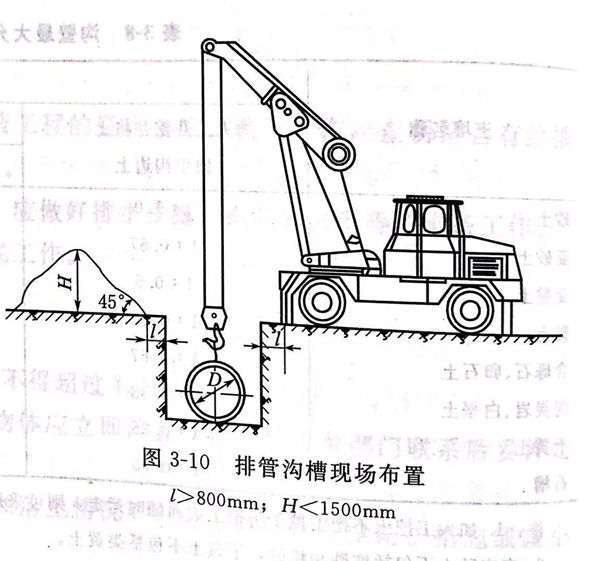

  ③. 在緊靠溝槽邊緣,不(bu)應(ying)行走和安(an)放(fang)施工(gong)機(ji)械,若采(cai)用汽車(che)吊下管(guan),汽車(che)吊的現場布置(zhi)應(ying)按圖(tu)3-10的要求(qiu)進行,并應(ying)留不(bu)小(xiao)于800mm的溝邊通道。


圖 10.jpg


  ④. 人工夯實時要動作一致,按照(zhao)一定方(fang)向進行,每層填土厚度不得大(da)于200mm.


  ⑤. 當開挖溝(gou)槽遇(yu)有(you)地下管線和溝(gou)邊有(you)電桿時,應采取保護措施(shi)。
