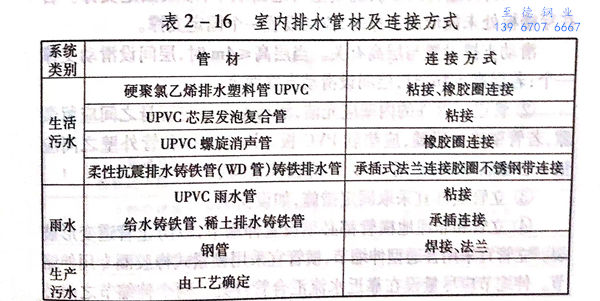

室內排(pai)水(shui)管道常(chang)用管材及(ji)連接方(fang)式(shi),如表2-16所列。

表 16.jpg

室內排水管道施工(gong)工(gong)藝(yi)流(liu)程:

 施工準備→埋(mai)地(di)管(guan)安(an)(an)裝(zhuang)→干管(guan)安(an)(an)裝(zhuang)→立管(guan)安(an)(an)裝(zhuang)→橫(heng)支(zhi)管(guan)安(an)(an)裝(zhuang)→器具(ju)支(zhi)管(guan)安(an)(an)裝(zhuang)→灌水(shui)試(shi)驗(yan)→通(tong)水(shui)通(tong)球試(shi)驗(yan)。

1. 硬(ying)聚乙(yi)烯排水塑料(liao)管安裝

 a. 埋地管(guan)道(dao)

  ①. 鋪設埋(mai)地管宜(yi)分兩段(duan)進(jin)行,第一段(duan)先做(zuo)±0.00以下(xia)的(de)室內(nei)部分至伸(shen)出外(wai)墻為(wei)止,伸(shen)出外(wai)墻的(de)管道不得小于250mm,待土(tu)建施工(gong)結束后,再從(cong)外(wai)墻邊(bian)鋪設第二段(duan)管道接(jie)人室內(nei)檢查(cha)井。

  ②. 埋地管(guan)(guan)的管(guan)(guan)溝(gou)底面應平整,無突出的尖硬(ying)物。一般(ban)可做100mm~150mm砂墊層,墊層寬(kuan)度(du)(du)不(bu)小于(yu)管(guan)(guan)徑(jing)的2.5倍(bei),坡度(du)(du)與管(guan)(guan)道(dao)坡度(du)(du)相同(tong)。管(guan)(guan)道(dao)灌水試驗合格(ge)后(hou),方(fang)可在管(guan)(guan)道(dao)周圍填(tian)砂,填(tian)砂至(zhi)管(guan)(guan)頂以上至(zhi)少(shao)100mm處。

  ③. 埋地管(guan)(guan)穿(chuan)越基礎(chu)預留孔洞(dong)時,管(guan)(guan)頂上部凈空不(bu)得小于150mm,埋地管(guan)(guan)穿(chuan)地下(xia)室外(wai)墻時應設剛(柔)性防水套管(guan)(guan)。

 b. 立管(guan)

  ①. 塑料(liao)管道支(zhi)(zhi)(zhi)撐分為固定支(zhi)(zhi)(zhi)撐和滑(hua)動支(zhi)(zhi)(zhi)撐兩種。立(li)管的(de)(de)固定支(zhi)(zhi)(zhi)撐每層(ceng)(ceng)(ceng)設(she)一(yi)個。立(li)管穿樓(lou)(lou)板處應加裝(zhuang)止水翼環(huan),用C20細石混(hun)凝土分層(ceng)(ceng)(ceng)澆(jiao)筑(zhu)填補,第一(yi)次為樓(lou)(lou)板厚度的(de)(de)2/3,待強度達到1.2MPa后(hou),再(zai)進(jin)行第二次澆(jiao)筑(zhu)至與地面取(qu)平,形成固定支(zhi)(zhi)(zhi)撐。若在穿樓(lou)(lou)板處未能(neng)形成支(zhi)(zhi)(zhi)撐時(shi)(shi),應層(ceng)(ceng)(ceng)設(she)置一(yi)個固定支(zhi)(zhi)(zhi)撐。滑(hua)動支(zhi)(zhi)(zhi)撐設(she)置與層(ceng)(ceng)(ceng)高(gao)有關。當層(ceng)(ceng)(ceng)高(gao)≤4m時(shi)(shi),層(ceng)(ceng)(ceng)間設(she)滑(hua)動支(zhi)(zhi)(zhi)撐一(yi)個;若層(ceng)(ceng)(ceng)高(gao)>4m時(shi)(shi),層(ceng)(ceng)(ceng)間設(she)滑(hua)動支(zhi)(zhi)(zhi)撐兩個。

  ②. 管道支(zhi)(zhi)撐(cheng)件的內壁(bi)應(ying)光潔,滑動支(zhi)(zhi)撐(cheng)件與管身之間應(ying)留微隙,若管壁(bi)略為粗糙,應(ying)墊軟PVC板。固(gu)定支(zhi)(zhi)撐(cheng)和(he)管外壁(bi)之間應(ying)墊一層(ceng)橡(xiang)膠軟墊,并用U形(xing)卡、螺栓擰緊固(gu)定。

  ③. 立管底部宜采取固定措施,如設支墩(dun)。

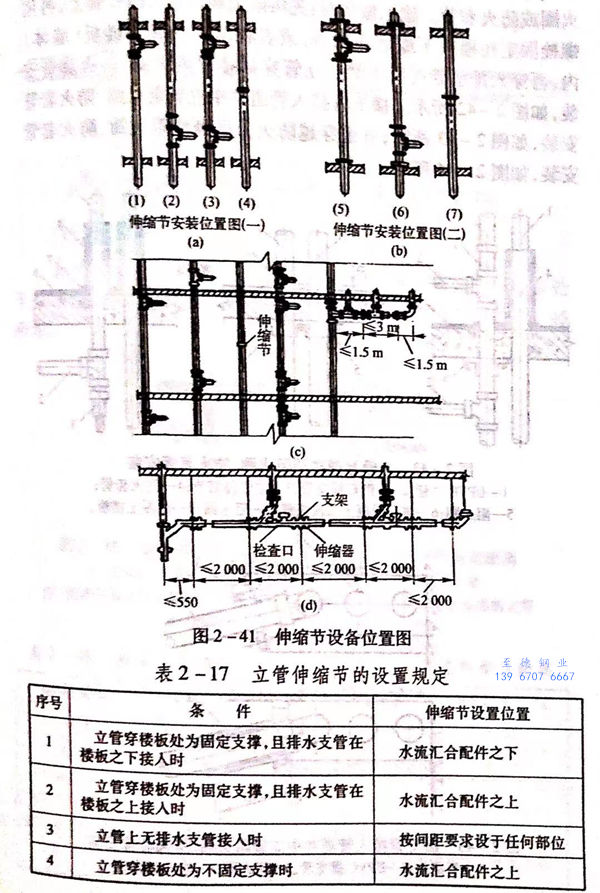

  ④. 立管(guan)和非埋地橫管(guan)都必須(xu)設置(zhi)伸縮(suo)節,以防止管(guan)道變形破裂。立管(guan)宜采用(yong)普通型伸縮(suo)節,橫管(guan)宜采用(yong)鎖緊式(shi)橡(xiang)膠圈專用(yong)伸縮(suo)節。伸縮(suo)節應盡量設在(zai)靠近水流匯(hui)合管(guan)件處。兩個伸縮(suo)節之間必須(xu)設置(zhi)一個固(gu)定支撐。伸縮(suo)節設置(zhi)規定見圖2-41和表2-17。

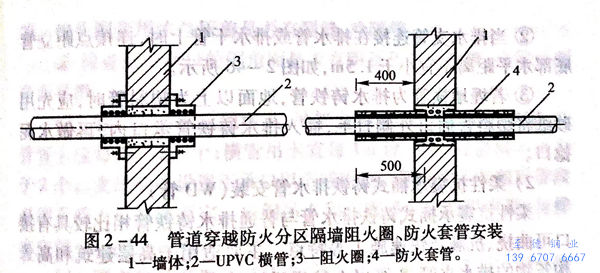

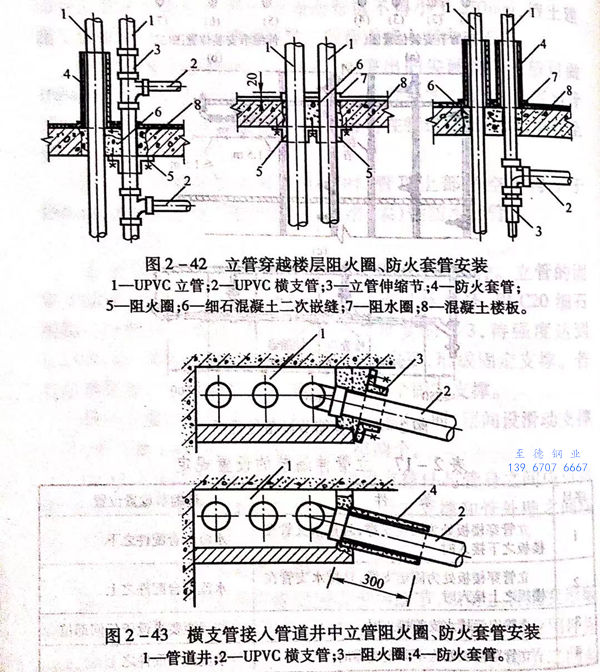

  ⑤. 當立(li)(li)管(guan)明設且D.>110mm時(shi),在樓板(ban)貫穿(chuan)(chuan)部位(wei)應(ying)設置阻(zu)火(huo)(huo)圈(quan)(quan)或(huo)防(fang)火(huo)(huo)套管(guan)。施(shi)工做法時(shi):先將阻(zu)火(huo)(huo)國套在UPVC管(guan)上,再用螺栓固定在樓板(ban)下(xia)或(huo)墻面兩側,或(huo)者將阻(zu)火(huo)(huo)圈(quan)(quan)理入樓板(ban)(墻體)內,再穿(chuan)(chuan)入排(pai)水管(guan)進行安(an)(an)(an)裝(zhuang)。立(li)(li)管(guan)穿(chuan)(chuan)越樓層阻(zu)火(huo)(huo)圈(quan)(quan)、防(fang)火(huo)(huo)套管(guan)安(an)(an)(an)裝(zhuang),如圖2-42所示(shi)。橫支管(guan)接人管(guan)道(dao)井中立(li)(li)管(guan)阻(zu)火(huo)(huo)圈(quan)(quan)、防(fang)大套管(guan)安(an)(an)(an)裝(zhuang),如圖2-43所示(shi);管(guan)道(dao)穿(chuan)(chuan)越防(fang)火(huo)(huo)分區(qu)隔(ge)墻阻(zu)火(huo)(huo)圈(quan)(quan)、防(fang)火(huo)(huo)套管(guan)安(an)(an)(an)裝(zhuang),如圖2-44所示(shi)。

 c. 橫(heng)、支管(guan)

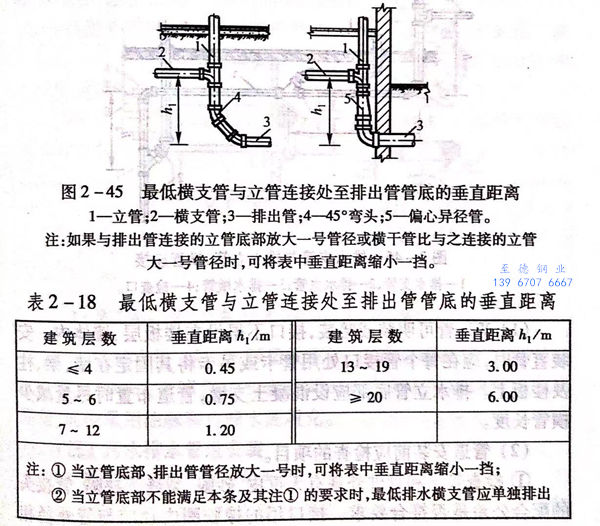

  ①. 排水立管(guan)僅置伸頂通氣管(guan)時(shi),最低層橫支管(guan)與立管(guan)連接處至排出(chu)管(guan)管(guan)底的(de)垂直距離不得小于表2-18規定,如(ru)圖2-45所示(shi)。

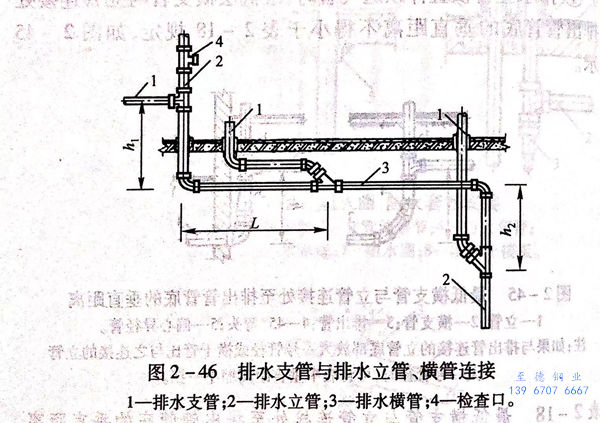

  ②. 當排水(shui)支管(guan)(guan)連接(jie)在排水(shui)管(guan)(guan)或排水(shui)干管(guan)(guan)上時,連接(jie)點距立管(guan)(guan)底部水(shui)平(ping)距離不宜(yi)小(xiao)于(yu)1.5m,如圖2-46所示。

  ③. 若(ruo)埋地(di)橫管為排水鑄鐵管,地(di)面以上為塑料管時,應先用(yong)砂紙(zhi)將塑料管插口(kou)外側打(da)毛,插入排水鑄鐵管承口(kou)內,再做水泥捻口(kou)。

2. 柔(rou)性(xing)抗(kang)震承(cheng)插式鑄鐵排水管安裝(WD管)

  柔(rou)性抗(kang)震(zhen)承插(cha)式鑄(zhu)鐵(tie)排(pai)水(shui)(shui)管(guan)與普通(tong)排(pai)水(shui)(shui)鑄(zhu)鐵(tie)管(guan)相比較具有接口可曲撓、抗(kang)震(zhen)及快速施工等特點。主要適用于(yu)高(gao)層建(jian)筑和高(gao)聳構筑物的排(pai)水(shui)(shui)立(li)管(guan),8級(ji)以上抗(kang)震(zhen)設(she)防的排(pai)水(shui)(shui)管(guan)道和要求快速施工的施工場所。

  a. WD管(guan)可(ke)明裝或暗裝,接(jie)口不得設在樓(lou)板層、墻體內。安裝直(zhi)管(guan)時,應(ying)(ying)在每個(ge)管(guan)接(jie)口處用管(guan)卡或吊卡將其固定在墻、梁、柱(zhu)及樓(lou)板上。排水立管(guan)底(di)部應(ying)(ying)設混凝(ning)土(tu)支墩,管(guan)道(dao)布(bu)置時盡量減少(shao)橫管(guan)長度。

  b. 管道(dao)安裝(zhuang)前應檢查(cha)的(de)項目

  ①. 檢(jian)查管(guan)子和管(guan)件外(wai)觀(guan)有無重皮、砂眼、裂縫等(deng)(deng)缺陷(xian),管(guan)接頭(tou)的(de)配(pei)合公(gong)差(cha)是否(fou)符合要求。接口用的(de)橡膠圈內(nei)徑應(ying)與(yu)管(guan)外(wai)徑相等(deng)(deng)。接頭(tou)配(pei)套用法蘭壓蓋是否(fou)有裂縫、冷隔(ge)等(deng)(deng)。

  ②. 檢查管子(zi)承(cheng)口的倒角面(mian)是(shi)否(fou)有明顯凸凹和溝槽,應保證(zheng)倒角面(mian)平滑。

 3. 管子(zi)安裝前應(ying)預(yu)埋支(zhi)、吊架卡具,管道支(zhi)架間距規定

   立(li)管(guan)(guan)管(guan)(guan)卡(ka)應每2m設(she)一個(ge);橫管(guan)(guan)吊(diao)卡(ka)宜每1m設(she)一個(ge),每樓(lou)層不得(de)少于2個(ge)。支(zhi)吊(diao)架(jia)應設(she)置于承口(kou)以(yi)下或附近。豎向彎頭與前后(hou)管(guan)(guan)段(duan)必須采(cai)用支(zhi)架(jia)整體(ti)固定。扁(bian)鋼吊(diao)卡(ka)和圓(yuan)鋼吊(diao)卡(ka)應間(jian)隔設(she)置,與排水立(li)管(guan)(guan)中心間(jian)距0.4m~0.5m為宜。

 4. 管卡(ka)和吊卡(ka)為金屬材(cai)質,并由管材(cai)、管件(jian)生產(chan)廠家配(pei)套供應

  為了方便安裝,法蘭壓蓋宜優先采用三(san)耳式,管口大(da)樣圖如圖2-47所示。

5. 管(guan)道(dao)在樓(lou)、屋面板預留孔(kong)洞處(chu),應設置鋼(gang)套(tao)管(guan),其直徑(jing)應比立管(guan)大50mm,套(tao)管(guan)宜高(gao)出地面20mm,套(tao)和(he)上下(xia)口內側應倒成圓(yuan)角,間隙采用油麻和(he)石(shi)棉水泥填充。
