室(shi)內給水管道施工(gong)工(gong)藝流(liu)程:


  施工(gong)準(zhun)備→埋(mai)地管安裝→平(ping)管安裝→立管安裝→支管安裝、管試水壓試驗→管道消(xiao)毒沖洗→竣工(gong)驗收


一(yi)、施工安裝要求


1. 埋地管安裝

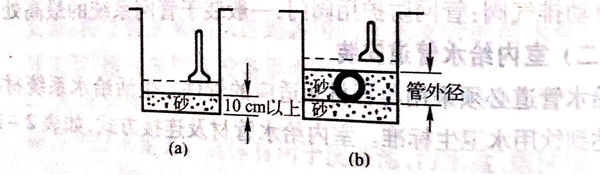

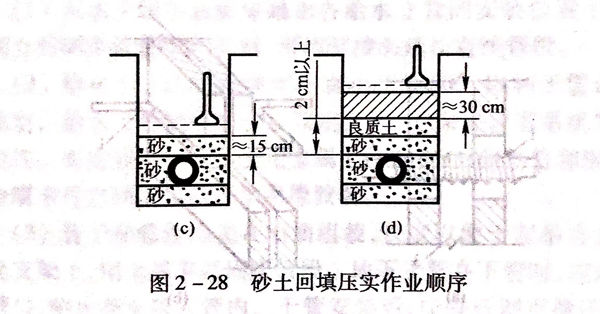

  a. 室內地(di)(di)坪(ping)±0.000以下(xia)的管(guan)道(dao)敷設應分兩段進(jin)行。先(xian)進(jin)行地(di)(di)坪(ping)±0.000以下(xia)至(zhi)基礎外墻段的鋪(pu)設;待土(tu)建結(jie)束后,再(zai)進(jin)行戶(hu)外連結(jie)管(guan)的鋪(pu)設。鋪(pu)設管(guan)道(dao)的溝(gou)底應平整,不(bu)得有突(tu)出(chu)的尖(jian)硬物體(ti),溝(gou)底應鋪(pu)100mm厚的砂墊層。埋(mai)地(di)(di)管(guan)回填(tian)(tian)時,先(xian)用砂土(tu)或顆粒不(bu)大于(yu)12mm的土(tu)壤(rang)回填(tian)(tian)至(zhi)管(guan)頂上側300mm處,以夯實后方可回填(tian)(tian)原土(tu),其埋(mai)深(shen)不(bu)宜小于(yu)300mm,如圖2-28所示。

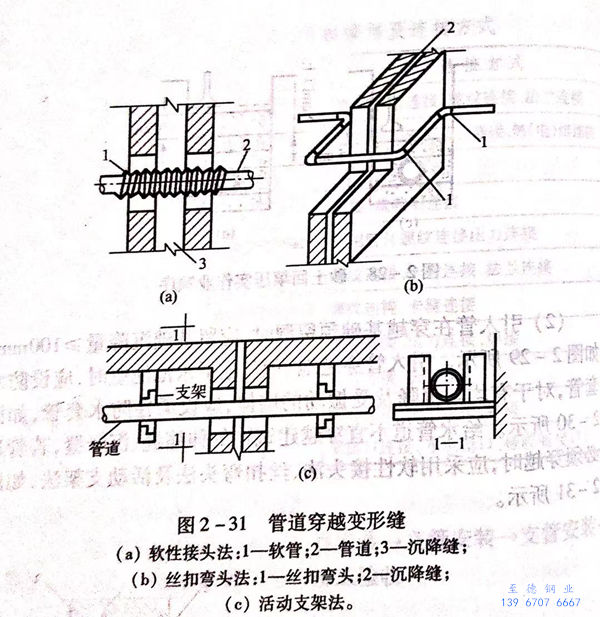

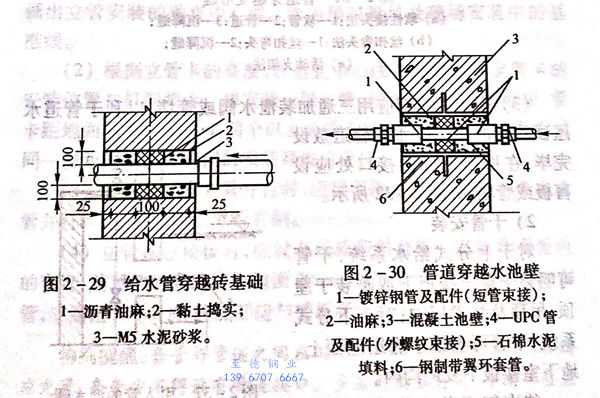

  b. 引入管(guan)在穿越基礎預留(liu)時,應留(liu)基礎沉(chen)(chen)降量(liang)≥100mm,如圖2-29所示。引入管(guan)穿越地下室、地下水池池壁時,應設防(fang)水套(tao)管(guan),對于有均勻沉(chen)(chen)降及受振動的(de)墻體,應設柔性(xing)防(fang)水套(tao)管(guan),如圖2-30所示。給水管(guan)道不宜穿越建筑物的(de)伸縮縫、沉(chen)(chen)降縫,若管(guan)道必須穿越時,應采用軟(ruan)性(xing)接頭(tou)法、絲扣彎頭(tou)法及活動支(zhi)架法,如圖2-31所示。





  c. 引(yin)入管底部應(ying)(ying)用三(san)通加裝(zhuang)泄水(shui)閥或管堵,以(yi)利于管道水(shui)壓(ya)試驗及沖洗時排水(shui)。管道敷設(she)完(wan)畢,在甩出地面的(de)接口處應(ying)(ying)設(she)盲板或管堵,如圖2-32所(suo)示。




 2. 干管安(an)裝


  對于上(shang)分(fen)式(shi)給水系(xi)統,干(gan)管可(ke)明(ming)裝(zhuang)于頂層樓(lou)板下或暗裝(zhuang)于屋頂、吊頂及(ji)技術(shu)層內(nei);對于下分(fen)式(shi)系(xi)統,干(gan)管可(ke)敷設于底層地面上(shang)、地下室樓(lou)板下及(ji)地溝內(nei)。


  待支架安(an)裝(zhuang)完(wan)畢,即可進行干管安(an)裝(zhuang)。


   a. 給水十管(guan)(guan)安裝(zhuang)前應畫出各(ge)給水立管(guan)(guan)的安裝(zhuang)位(wei)置十字線。當兩立管(guan)(guan)間干管(guan)(guan)管(guan)(guan)段(duan)(duan)較長(chang)(chang)時,可用管(guan)(guan)接(jie)頭(tou)延(yan)長(chang)(chang)直(zhi)線管(guan)(guan)段(duan)(duan)。


   b. 給水(shui)干管(guan)的安裝(zhuang)坡(po)度(du)不(bu)宜小于(yu)0.003,以(yi)利于(yu)管(guan)道(dao)沖洗(xi)及放空(kong)。給水(shui)干管(guan)的中部應設固定支架,以(yi)保證管(guan)道(dao)系統的整體穩定性。每安裝(zhuang)一段干管(guan)應用金(jin)屬(shu)卡件固定,對塑料(liao)管(guan)和(he)銅管(guan),其與金(jin)屬(shu)卡件之間(jian)應墊(dian)塑料(liao)帶(dai)可橡膠墊(dian)。


   c. 管(guan)(guan)(guan)子和管(guan)(guan)(guan)件可先(xian)在(zai)(zai)地面組(zu)裝(zhuang),度(du)以便(bian)于(yu)起(qi)吊(diao)為宜。起(qi)吊(diao)至(zhi)支架上,用金屬卡具固定管(guan)(guan)(guan)段(duan)。地下干管(guan)(guan)(guan)在(zai)(zai)下管(guan)(guan)(guan)時,應封堵分支管(guan)(guan)(guan)口,防(fang)止泥水(shui)落入(ru)管(guan)(guan)(guan)內。干管(guan)(guan)(guan)安裝(zhuang)后,應進行調(diao)直撥(bo)正,用水(shui)平尺在(zai)(zai)管(guan)(guan)(guan)段(duan)上復(fu)核,防(fang)止局(ju)部管(guan)(guan)(guan)段(duan)出現“塌腰”或“拱起(qi)”的現象。


 3. 立管(guan)安裝


給水立管(guan)(guan)可分為明裝和安裝于管(guan)(guan)道豎井或(huo)墻槽內的(de)暗裝。


   a. 根(gen)據地(di)下給水干管(guan)各立(li)(li)管(guan)甩(shuai)頭位置,應配合土(tu)建施(shi)工,按設計(ji)要求(qiu)及時(shi)準(zhun)確地(di)逐(zhu)層預(yu)(yu)留孔洞(dong)或埋設套管(guan)。施(shi)工中不得在(zai)鋼筋混凝土(tu)樓板上鑿洞(dong)。自頂層向底層吊線(xian)墜,并在(zai)墻面彈畫出立(li)(li)管(guan)安(an)裝的垂直中心線(xian)。作為預(yu)(yu)制量尺及現場安(an)裝中的基準(zhun)線(xian)。


   b. 根據立(li)管(guan)(guan)卡(ka)的高度,在垂直中心線上(shang)畫橫線確定管(guan)(guan)卡(ka)的安(an)裝(zhuang)位置并打洞栽卡(ka)。每安(an)裝(zhuang)一(yi)層立(li)管(guan)(guan),用立(li)管(guan)(guan)卡(ka)件予(yu)以固定,管(guan)(guan)卡(ka)距(ju)地面1.5m~1.8m,兩(liang)個以上(shang)的管(guan)(guan)卡(ka)應均勻安(an)裝(zhuang),成排管(guan)(guan)道或同(tong)一(yi)房間的管(guan)(guan)卡(ka)和閥門(men)的安(an)裝(zhuang)高度應保持一(yi)致。


   c. 給水(shui)(shui)與排水(shui)(shui)立(li)管(guan)并(bing)行時,應置(zhi)(zhi)于排水(shui)(shui)立(li)管(guan)外(wai)側;與熱水(shui)(shui)立(li)管(guan)并(bing)行時,應置(zhi)(zhi)于熱水(shui)(shui)立(li)管(guan)右側。


   d. 立管(guan)穿過樓板時,應(ying)設金屬或塑料(liao)套管(guan)。安(an)裝(zhuang)在樓板內的套管(guan),其頂部應(ying)高出裝(zhuang)飾地面20mm;安(an)裝(zhuang)在廚房及衛(wei)生間的套管(guan),應(ying)高出50mm,套管(guan)底部應(ying)與(yu)樓板底面相平。


 特別提醒:套管(guan)(guan)與管(guan)(guan)道之(zhi)間應用防水(shui)油膏或(huo)石棉(mian)繩填實,端面(mian)應光滑,套管(guan)(guan)內不(bu)得設有管(guan)(guan)道接口。多層(ceng)或(huo)高層(ceng)建筑,每隔一(yi)層(ceng)應在立管(guan)(guan)上安(an)裝一(yi)個活接頭。


 4. 支管(guan)安(an)裝


   a. 給水支管(guan)安(an)裝(zhuang)一般(ban)先施工到(dao)衛生(sheng)器(qi)(qi)具(ju)的進水閥(fa)處,支管(guan)與衛生(sheng)器(qi)(qi)具(ju)的連接,應在(zai)衛生(sheng)器(qi)(qi)具(ju)安(an)裝(zhuang)后進行。


   b. 連接數個(ge)衛生器具的給水橫(heng)支管(guan),可用比量法進(jin)行下(xia)料預制(zhi),按(an)相應(ying)的接口工藝標準,組裝成整體橫(heng)支管(guan)。


   c. 支(zhi)管(guan)(guan)(guan)應以(yi)不小于(yu)0.002的坡度坡向(xiang)立(li)管(guan)(guan)(guan),以(yi)便(bian)維修(xiu)時放(fang)水。支(zhi)管(guan)(guan)(guan)安裝(zhuang)完畢,應檢查(cha)支(zhi)架和管(guan)(guan)(guan)道接口(kou),清理殘(can)余填料、粘結劑,并及時用堵頭或(huo)管(guan)(guan)(guan)帽將(jiang)各管(guan)(guan)(guan)口(kou)封堵。



二、常(chang)見質量(liang)缺陷(xian)及預防(fang)措(cuo)施


1. 塑料管(guan)粘接(jie)接(jie)口破裂導致漏水或斷裂。


    預防措施(shi):管(guan)(guan)口(kou)承口(kou)原有不明(ming)顯裂縫,未認真檢查(cha)剔(ti)除,插人后裂紋加(jia)深加(jia)寬,所以,安裝前必(bi)須(xu)逐根檢查(cha)管(guan)(guan)子質量。操(cao)作時(shi),應采(cai)用(yong)干布蘸清潔(jie)劑將(jiang)承插口(kou)處的(de)油污擦凈(jing)。嚴(yan)禁將(jiang)塑料管(guan)(guan)鋪設在凍土(tu)或未經(jing)處理的(de)松土(tu)上,回(hui)填土(tu)時(shi)嚴(yan)格按(an)塑料管(guan)(guan)回(hui)填土(tu)工(gong)藝標準施(shi)工(gong),防止損壞管(guan)(guan)路。


 2. 塑料管(guan)(guan)熔熱操作中,管(guan)(guan)內(nei)徑收縮(suo)或過(guo)大,對接中形成“假接”造成管(guan)(guan)口滲漏。


    預(yu)防措施:熱熔(rong)操作時(shi)(shi),可(ke)提前將承(cheng)口從模(mo)芯上取(qu)下,保證承(cheng)口有足夠的(de)回(hui)縮(suo)。應嚴格按(an)熔(rong)接(jie)工藝參數操作,不得隨意調節熔(rong)接(jie)壓力(li)。當熔(rong)接(jie)口尚未完(wan)全冷卻時(shi)(shi),嚴禁移動管口或施加(jia)外(wai)力(li)。


 3. 塑(su)料管(guan)粘接時膠黏劑外(wai)淌影響接頭外(wai)觀質量。


    預(yu)防措施:膠黏劑應均勻(yun)涂(tu)抹,先涂(tu)承口(kou)內,后涂(tu)插口(kou)外,不(bu)得(de)過量,操作(zuo)完(wan)畢,應使用(yong)凈布(bu)將(jiang)溢(yi)出的膠黏劑擦拭干凈。



三、安全操作(zuo)規程(cheng)


 1. 施工現場應保持整潔(jie),材料(liao)設備及廢料(liao)應按(an)指(zhi)定地點堆放,施工人員(yuan)應按(an)指(zhi)定道路行(xing)走(zou),不能從起吊設備下方等危險地區通(tong)行(xing)。


 2. 地下給水管(guan)道為(wei)鑄鐵管(guan)時,剁管(guan)應注意(yi)飛削傷人(ren),下管(guan)時使用繩索(suo)應牢固(gu),以防傷人(ren)。


 3. 使用電動套絲機套螺紋(wen)時,機具應具有良好絕緣裝置,防止發生(sheng)觸電事故(gu)。


 4. 登高作業時,應做好(hao)監(jian)護工作,設人扶梯(ti)、凳,并戴好(hao)安全帽,不允許向上或向下拋丟(diu)工具等物品,只(zhi)準用(yong)繩向上吊或向下系。
