一、布置(zhi)室外給水(shui)管道
a. 總體要(yao)求(qiu)
室外(wai)給(gei)水管道布置的要旨,是(shi)滿足用戶對水量(liang)(liang)和水壓的要求,盡可能縮短(duan)管線長度,減少土方量(liang)(liang),方便維修(xiu)。
b. 其他要求(qiu)
1. 小區內的給水管道通常要求與建筑物平行,進入用戶前應設閥門井。

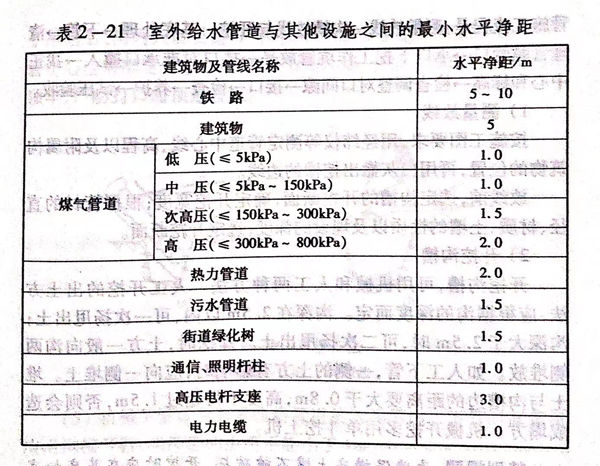

2. 室外給水管道(dao)與建筑(zhu)物(wu)及其他(ta)管道(dao)間(jian)的距離應符合表2-21的要求(qiu)。
3. 配水干管每隔400m~600m應(ying)設置一個閥門。
4. 干管的(de)位置應盡可能布(bu)置在(zai)兩(liang)側都有大用戶的(de)道路(lu)上,以減少配(pei)水支管的(de)數量。
5. 在管道的隆(long)起點及(ji)倒虹管的上下游處,要(yao)設(she)進氣(qi)閥和(he)排氣(qi)閥,管道的最低點要(yao)設(she)泄水管和(he)泄水閥。
二、室(shi)外給水管(guan)道敷設的(de)要求(qiu)
a. 加裝套(tao)管保護
管(guan)(guan)道穿過(guo)公路(lu)及鐵路(lu)時,應加裝套管(guan)(guan)保護。
b. 埋地敷設
室外給水道采(cai)用埋地敷設。管(guan)道埋地的深度,應根據外部載(zai)荷、管(guan)材強(qiang)度、管(guan)道布置情況,以及土(tu)質地基等因素確定(ding)。金屬(shu)管(guan)道覆土(tu)深度通(tong)常≥0.7m,非金屬(shu)管(guan)道的覆土(tu)深度通(tong)常為(wei)1.0m~1.2m,冰凍(dong)地區管(guan)道埋設的深度應在冰凍(dong)線以下。
三、室外(wai)直埋給水鑄鐵(tie)管
民用建筑的室(shi)外(wai)給(gei)水管(guan)道都采(cai)用埋地敷設(she)。其直埋給(gei)水鑄鐵(tie)管(guan)施工流程是:測(ce)量放(fang)(fang)線→溝槽(cao)放(fang)(fang)線與開挖→基底處理→下管(guan)→清理管(guan)膛管(guan)口→承(cheng)口下挖工作坑(keng)管(guan)放(fang)(fang)平→插口對準(zhun)承(cheng)口撞(zhuang)入→找正中心和(he)標(biao)高→檢(jian)查(cha)調整對口間隙→接口→檢(jian)查(cha)→養護→試壓驗(yan)收。
a. 測(ce)量放線
按施工圖要求,用經緯儀等測定管道中心(xin)線、高程以及(ji)附屬構筑物的位置,再用白灰撒出挖槽的邊(bian)線。
放線前,選定(ding)溝槽(cao)的開(kai)挖(wa)(wa)斷面,確(que)定(ding)開(kai)挖(wa)(wa)寬度;根據管(guan)材的直徑、材質、土壤的性質以及埋設的深(shen)度,選定(ding)開(kai)挖(wa)(wa)斷面。
b. 開挖溝槽
開(kai)挖溝槽,可(ke)用機(ji)械和人(ren)工(gong)兩種(zhong)方(fang)(fang)法(fa)。人(ren)工(gong)開(kai)挖的(de)(de)出(chu)土(tu)方(fang)(fang)法(fa),應根據溝的(de)(de)深度(du)而定。溝深在(zai)2.5m以內,可(ke)一次揚甩出(chu)土(tu);溝深大于(yu)2.5m時,可(ke)二次揚甩出(chu)土(tu)。開(kai)挖時,土(tu)方(fang)(fang)一般向(xiang)溝兩側(ce)(ce)堆放(fang)。如(ru)人(ren)工(gong)下(xia)管(guan),一側(ce)(ce)的(de)(de)土(tu)方(fang)(fang)有(you)影(ying)響時,應向(xiang)一側(ce)(ce)堆土(tu)。堆土(tu)與溝槽邊的(de)(de)距離(li)要大于(yu)0.8m,高度(du)不得超(chao)過1.5m,否則會造成塌方(fang)(fang)。機(ji)械開(kai)挖多用單斗挖土(tu)機(ji)。
特別提醒:為確(que)保槽底土壤不被破壞,開挖(wa)時(shi)應在基底標高以(yi)上留出30cm左右的一層不挖(wa),留待人工清挖(wa)。
c. 基(ji)底(di)處(chu)理
溝(gou)底(di)應是自然土層,若是松(song)土或礫石,應處理基底(di),防止(zhi)管道發生不均勻下沉。處理基底(di)應以施工圖的(de)規定(ding)為準。
d. 下管
1. 下(xia)管(guan)前,復測三通、閥門(men)、消防栓的位置(zhi),以及(ji)排尺定位的工(gong)作坑位,尺寸如(ru)不合適,應調(diao)整,并(bing)清除槽底雜物。
2. 下管(guan)時(shi),應(ying)從兩(liang)個檢查(cha)井的一端開始(shi),若是承插(cha)管(guan),應(ying)使承口在(zai)前,不要(yao)碰傷管(guan)道的防腐層。
3. 下管方法有人工和機械兩種,根據管材(cai)、管徑(jing)、溝槽及施工現場等條件來選(xuan)擇。

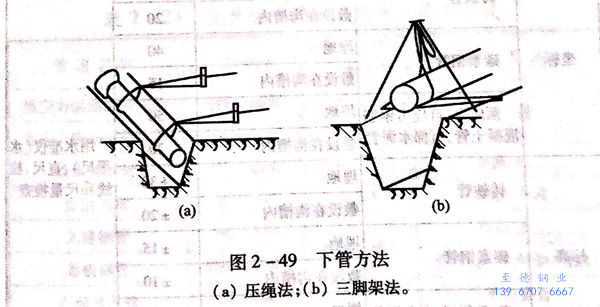

4. 人工下管(guan)有壓繩法(fa)和三腳(jiao)架法(fa),如圖(tu)2-49所(suo)示。它(ta)所(suo)用(yong)的(de)大繩應堅(jian)固無斷股,吊裝(zhuang)時(shi)要(yao)統一(yi)指揮,動(dong)作要(yao)協(xie)調一(yi)致。管(guan)子(zi)吊起(qi)后,溝內(nei)人員要(yao)避開,而且必須戴安全帽(mao)。下第一(yi)根管(guan)時(shi),管(guan)中(zhong)心應對準定位中(zhong)心線(xian),找準管(guan)底標高(gao),管(guan)的(de)末端(duan)應釘點樁擋住頂牢(lao),嚴防打口時(shi)頂走(zou)管(guan)道(dao)。
5. 機(ji)械(xie)下(xia)管(guan)是用起(qi)重機(ji)將管(guan)道放入溝(gou)槽內(nei)。下(xia)管(guan)時起(qi)重機(ji)應沿(yan)溝(gou)槽開行,與溝(gou)邊的距離不能小于(yu)1m。
e. 穩(wen)管(guan)接口
按設計高程和(he)位置(zhi),將管(guan)子安(an)放在地基或基礎上,叫做穩(wen)管(guan)。
1. 穩管前,應(ying)將管口(kou)內(nei)外(wai)洗刷干凈。穩管時,將承插管的(de)插口(kou)撞人承口(kou)內(nei),對口(kou)四(si)周的(de)間隙要均勻一致,間隙的(de)大小應(ying)符合規定。
2. 用套(tao)環(huan)接口(kou)(kou)時,穩(wen)好一根(gen)管(guan)子(zi)再安裝一個套(tao)環(huan)。用承插接口(kou)(kou)時,穩(wen)好第一節(jie)管(guan)子(zi)后,要(yao)在承口(kou)(kou)下(xia)墊滿灰(hui)(hui)漿(jiang),再將第二(er)節(jie)管(guan)子(zi)插入,將擠(ji)入管(guan)內的(de)灰(hui)(hui)漿(jiang)從里口(kou)(kou)抹平(ping)。
3. 室(shi)外給水管(guan)(guan)(guan)道的(de)管(guan)(guan)(guan)材,通常用鑄(zhu)鐵管(guan)(guan)(guan)、鋼管(guan)(guan)(guan)石棉水泥管(guan)(guan)(guan)、預應力鋼筋混凝土及自應力鋼筋混凝土管(guan)(guan)(guan)等。管(guan)(guan)(guan)道接口的(de)具體方法(fa)見相關內容。
4. 給水管道安(an)裝完畢,按規(gui)定試壓。

5. 鑄(zhu)鐵管道的鋪設質量應符合表(biao)2-22的規定。
f. 回(hui)填(tian)土
管(guan)(guan)道驗收(shou)合格(ge),要及(ji)時回(hui)填(tian)土(tu),切忌晾溝(gou)。回(hui)填(tian)土(tu)時,應確保管(guan)(guan)道和構筑(zhu)物的安(an)全,管(guan)(guan)道不移(yi)位,接(jie)口(kou)(kou)及(ji)防腐(fu)層不被(bei)破(po)壞,土(tu)中不得有(you)磚(zhuan)頭、石塊及(ji)凍(dong)土(tu)硬塊。要從溝(gou)槽兩(liang)側同時填(tian)土(tu),不能將土(tu)直接(jie)砸(za)在(zai)接(jie)口(kou)(kou)抹帶及(ji)防腐(fu)層上。管(guan)(guan)頂以(yi)上5cm內要用(yong)人工夯(hang)填(tian),覆(fu)土(tu)在(zai)1.5m以(yi)上時才能用(yong)機械碾(nian)壓。
給(gei)水管道使(shi)用(yong)前,應按規(gui)定沖洗消毒(du),一(yi)般用(yong)漂白(bai)粉溶液消毒(du)。
四、室外給水管道選材與接(jie)口

室外給水管道選材(cai)與接口形式,如表2-23所列(lie)。
